Росатом приступил к вводу в эксплуатацию седьмого энергоблока АЭС «Тяньвань» в Китае — станция уже выдаёт первые киловатты в энергосистему страны, все системы функционируют в штатном режиме.
Процесс ввода в эксплуатацию выстроен поэтапно: после физического пуска мощность поднимают ступенями — сначала до уровня, позволяющего включить турбогенератор в сеть (около 25%), затем до 50% (готовность к опытно-промышленной эксплуатации), и только потом — до номинала. Затем следует продолжительный этап плавного наращивания мощности до номинального уровня. После этого энергоблок переходит в режим коммерческой эксплуатации, за которой следует двухлетний период гарантийной эксплуатации.
Проект реализуется в рамках рамочного договора, подписанного в 2018 году между Росатомом и Китайской национальной ядерно‑энергетической корпорацией. Документ предусматривает строительство седьмого и восьмого энергоблоков АЭС «Тяньвань» на базе реакторов ВВЭР‑1200. Строительные работы стартовали в 2021 году.
Как отметил весной 2026 года генеральный директор Росатома Алексей Лихачёв, седьмой энергоблок — это первый из четырёх запланированных к вводу блоков. Физический пуск седьмого блока состоялся в августе, а в ближайшие 18 месяцев Росатом планирует ввести в эксплуатацию восьмой энергоблок на АЭС «Тяньвань», а также энергоблоки № 3 и № 4 на АЭС «Сюйдайпу» в Китае.

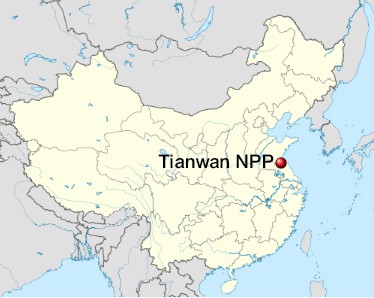

АЭС «Тяньвань» расположена на побережье Жёлтого моря — примерно в 30 км к востоку от центра города Ляньюньган (провинция Цзянсу).
Владельцем станции является компания Jiangsu Nuclear Power Corporation (JNPC). Это совместное предприятие, мажоритарным акционером которого выступает Китайская национальная ядерная корпорация (CNNC) — ей принадлежит 50% акций. Другими участниками выступают China Power Investment Corporation (30 %) и Jiangsu Guoxin Group (20 %).
Генеральный план развития площадки предусматривает строительство восьми энергоблоков. Первые четыре блока работают на реакторах ВВЭР‑1000 российского дизайна. Блоки № 5 и № 6 построены с использованием китайских реакторов ACPR‑1000. Энергоблоки № 7 и № 8 сооружаются по российскому проекту с реакторами ВВЭР‑1200 — именно их ввод в эксплуатацию сейчас находится в активной фазе.
Полный ввод в эксплуатацию всех запланированных блоков, включая восьмой, намечен на конец 2027 года. После завершения проекта АЭС «Тяньвань» станет крупнейшей в мире атомной электростанцией с суммарной генерирующей мощностью свыше 9000 МВт.
Стоимость первой очереди проекта, включающей первые два энергоблока с реакторами ВВЭР-1000/428, составила около $3,2 млрд, ориентировочная стоимость второй очереди, включающей следующие два энергоблока с реакторами ВВЭР-1000/428М, — ещё $6 млрд.
Что касается проектирования, то для первой очереди АО «Атомстройэкспорт» выступало генеральным подрядчиком и отвечало за комплексное проектирование, включая «ядерный остров» и неядерную часть. Для второй очереди генеральным проектировщиком «ядерного острова» стал Санкт‑Петербургский филиал АО «Атомэнергопроект», а АО «Атомстройэкспорт» обеспечивало техническое сопровождение, контроль поставки оборудования и сопутствующие услуги.
